Energía en marcha

El parque solar de Calicanto acelera en San Luis y ya supera el 41% de avance

La obra de Aisa Group sigue firme y ya muestra números importantes en San Luis, con fuerte participación de empresas y trabajadores locales.

El parque solar de Calicanto acelera en San Luis y ya supera el 41% de avance

Aisa Group, a través de su unidad Calicanto Solar, sigue metiendo ritmo en el desarrollo de su parque fotovoltaico en la provincia de San Luis. La obra ya llegó a un avance global del 41,9%, con una ejecución presupuestaria de USD 19,9 millones, lo que equivale al 55,2% del avance financiero previsto. Del total invertido, USD 10,5 millones fueron destinados a contrataciones y compras hechas en Argentina, un dato que empuja fuerte el movimiento económico local y regional.

Hoy el proyecto se divide en dos frentes por un lado, el parque solar propiamente dicho; por el otro, las obras de conexión eléctrica. En ambos casos trabajan empresas sanluiseñas y hay una presencia muy fuerte de mano de obra de la provincia. En el frente del parque solar, el avance de cronograma es del 21,3% y la ejecución presupuestaria llega a USD 1,15 millones. Allí se desempeñan 192 personas, de las cuales 181 son de San Luis.

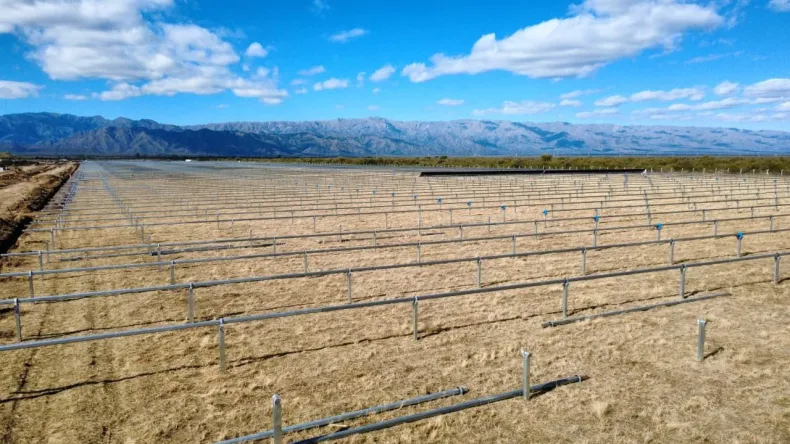

En la parte mecánica, ya se colocaron 5.405 postes sobre un total de 14.560 previstos, lo que marca un progreso del 37,1%. También se montaron 90 trackers solares de un total de 1.120, con un avance del 8%. A la par, el sector civil sigue con la apertura de caminos internos y accesos, que por ahora registra un 2,5% de ejecución sobre los 6,5 kilómetros proyectados. Además, avanzan las fundaciones de centros de transformación, con un 23%, y el edificio de Operación y Mantenimiento, que ya alcanzó un 5%.

En el área eléctrica, el sistema de puesta a tierra lleva un 50% de avance, mientras que el tendido de cables ya llegó al 7%. El proyecto prevé más de 700 kilómetros de cableado instalados a través de más de 6 kilómetros de zanjas. En tanto, la conexión eléctrica muestra un avance de cronograma del 13% y una ejecución presupuestaria de USD 218 mil. Allí trabajan actualmente 25 personas, todas oriundas de San Luis.

Entre los puntos más salientes aparece la limpieza de la traza de la línea de media tensión, que ya alcanzó el 70% sobre 3,5 kilómetros. También quedó completado al 100% el sistema de puesta a tierra en el campo de 132/33 kV, mientras que el tendido de cables llega al 14%. La obra de conexión contempla más de 47 kilómetros de cableado enterrados en más de 3 kilómetros de zanjas. "Este proyecto no solo representa un avance estratégico para la generación de energía renovable en Argentina, sino también una oportunidad concreta para impulsar el desarrollo. El nivel de participación de empresas y trabajadores de la provincia demuestra el impacto positivo que buscamos generar desde el inicio de la obra", destacó Juan Manuel López, gerente de Calicanto Solar. Por su parte, Juan José Retamero, CEO de Aisa Group, "Calicanto Solar refleja la visión de largo plazo que tenemos como grupo empresario en materia energética. Estamos desarrollando infraestructura clave para acompañar la transición energética del país, combinando inversión, tecnología y generación de valor local". El parque fotovoltaico de Calicanto forma parte de la estrategia de diversificación de Aisa Group en energía, minería, pesca e infraestructura.
